Анатомия цены: что входит в стоимость и что прячут в сноски
Прежде чем сравнивать предложения, нужно понять: цена за м² — это никогда не одна цифра. Это сумма нескольких составляющих, часть из которых подрядчики указывают отдельной строкой, а часть — не указывают вовсе до начала работ.
Базовая ставка за м² формируется исходя из двух параметров: глубины фрезерования и прочности бетона. Это не произвол — это реальная экономика: чем глубже съём и чем прочнее бетон, тем быстрее изнашиваются зубья барабана.
Ориентировочная вилка цен (Беларусь, 2025–2026):
| Глубина | Бетон М200–М250 | Бетон М300–М400 |
|---|---|---|
| 1–3 мм | 1,8–2,5 BYN / м² | 2,5–3,5 BYN / м² |
| 3–8 мм | 2,8–4,0 BYN / м² | 3,8–5,5 BYN / м² |
| 8–15 мм | 4,5–7,0 BYN / м² | 6,0–9,0 BYN / м² |
Доплаты, которые меняют итог:

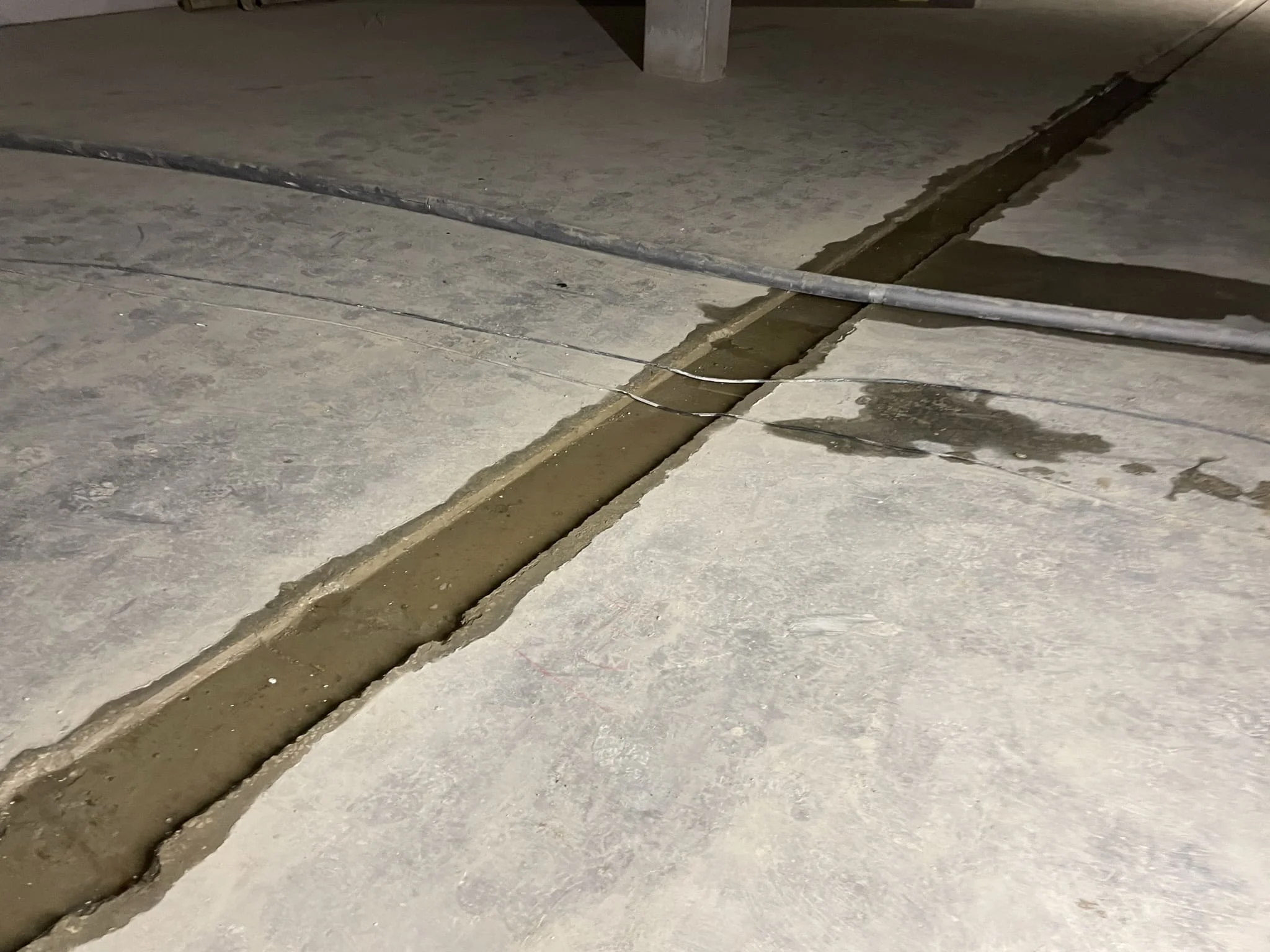

- Труднодоступные зоны (у стен, колонн, в дверных проёмах) — +40–80% к базовой ставке за эти участки. Ручная машина медленнее, зубья изнашиваются быстрее.
- Вывоз и утилизация шлама — 15–30 BYN за тонну. С 100 м² при глубине 5 мм образуется около 600–800 кг шлама.
- Минимальный выезд — большинство подрядчиков устанавливают минималку 150–300 BYN независимо от площади. Для объектов до 50 м² это существенно поднимает удельную цену.
- Работа в ночное время или выходные — коэффициент 1,3–1,5 к базовой ставке.
- Демонтаж старых покрытий перед фрезерованием — отдельная позиция, 1,5–4,0 BYN / м² в зависимости от материала.
Весь комплекс работ — от диагностики до финального контроля качества — входит в состав профессиональных услуг по механическому съёму и обработке бетонных поверхностей, где стоимость формируется после осмотра объекта, а не по прайс-листу.
Три объекта — три разных сметы: как площадь и условия меняют экономику
Лучший способ понять ценообразование — конкретные примеры. Ниже три реальных сценария с расчётами.
Объект А: магазин, 120 м², глубина 3 мм, ровный бетон М250
Простая геометрия, нет колонн, стандартная высота потолков. Самоходная машина проходит объект за одну смену.
- — Базовая работа: 120 м² × 2,2 BYN = 264 BYN;
- — Зоны у стен (~18 м²): 18 × 3,5 BYN = 63 BYN;
- — Уборка и вывоз шлама: 25 BYN;
- — Итого: ~350 BYN. Удельная цена: 2,9 BYN / м².
Объект Б: производственный цех, 800 м², глубина 6 мм, бетон М350, масляные загрязнения
Потребовалось два прохода на загрязнённых участках (≈30% площади), работа в ночное время из-за графика производства.
- — Базовая работа: 800 м² × 4,2 BYN = 3 360 BYN;
- — Повторные проходы (240 м²): 240 × 2,5 BYN = 600 BYN;
- — Ночной коэффициент ×1,4: +1 385 BYN;
- — Вывоз шлама (~5 т): 5 × 25 BYN = 125 BYN;
- — Итого: ~5 470 BYN. Удельная цена: 6,8 BYN / м².
Объект В: паркинг, 2 400 м², глубина 4 мм, М300, широкие проходы
Идеальные условия для крупной машины. Минимум труднодоступных зон, дневная работа.
- — Базовая работа: 2 400 × 3,0 BYN = 7 200 BYN;
- — Зоны у стен и колонн (~180 м²): 180 × 4,5 = 810 BYN;
- — Вывоз шлама (~10 т): 250 BYN;
- — Итого: ~8 260 BYN. Удельная цена: 3,4 BYN / м².
Вывод из трёх примеров очевиден: удельная цена падает с ростом площади и простотой геометрии, но резко растёт при ночном режиме и сложных загрязнениях. Именно поэтому сравнивать подрядчиков по одной строке «цена за м²» — заведомо неверный подход.
Если вы ещё выбираете метод подготовки основания и не уверены, нужно ли фрезерование в вашем случае, — разобраться поможет статья Фрезерование бетона: подготовка основания к новому покрытию.
Как не переплатить: шесть вопросов подрядчику до подписания договора
Правильные вопросы на этапе КП экономят 20–40% итоговой суммы — или защищают от неприятных сюрпризов в финальном счёте.
