Подготовка и расчет: что проверить до заливки
Монтаж бетонного пола начинается не с бетона, а с понимания условий работы цеха. В ремонтном, сварочном, сборочном или металлообрабатывающем помещении нагрузки разные: где-то главное — вес станков, где-то — движение погрузчиков, а где-то — химия, масла и горячая стружка.
Перед проектированием нужно определить:
- Массу оборудования и точки его опирания;
- Маршруты тележек, рохлей, штабелеров и погрузчиков;
- Наличие вибрации от станков и линий;
- Контакт с маслами, СОЖ, растворителями, водой;
- Требования к ровности, разметке и беспыльности;
- Температурный режим и частоту уборки.
Для промышленных полов часто применяют бетон от B25, но прочность зависит не только от класса смеси. Важны толщина плиты, качество грунта, уплотнение подушки, армирование, швы и финишное упрочнение. Если основание слабое, даже хороший бетон со временем даст просадки и трещины.
Типовой «пирог» включает уплотненный грунт, песчано-щебеночную подготовку, гидроизоляцию при риске влаги, армирование или фибру, бетонную плиту и защитный верхний слой. Для производств с высокой нагрузкой конструкцию подбирают как инженерную систему, ориентируясь на решения для прочных бетонных оснований в производственных помещениях.
В механическом цехе площадью 1100 м² старое покрытие разрушалось вдоль проходов погрузчиков. При реконструкции усилили транспортные маршруты, применили фибробетон и корундовый топпинг, а швы заполнили полужестким герметиком. Через год эксплуатации пыление не появилось, а кромки швов остались целыми.
Пошаговый монтаж бетонного пола
Шаг 1. Подготовка основания
Слабые слои грунта удаляют, основание выравнивают и уплотняют послойно. Затем устраивают песчано-щебеночную подушку. На влажных участках делают гидроизоляцию, чтобы вода не поднималась в бетон и не мешала финишной защите.
Шаг 2. Армирование
Используют металлическую сетку, арматурный каркас, стальную или полимерную фибру. Под тяжелыми станками, прессами, стеллажами и опорами оборудования предусматривают локальное усиление. Фибра хорошо снижает риск усадочных микротрещин, но не всегда заменяет расчетную арматуру.

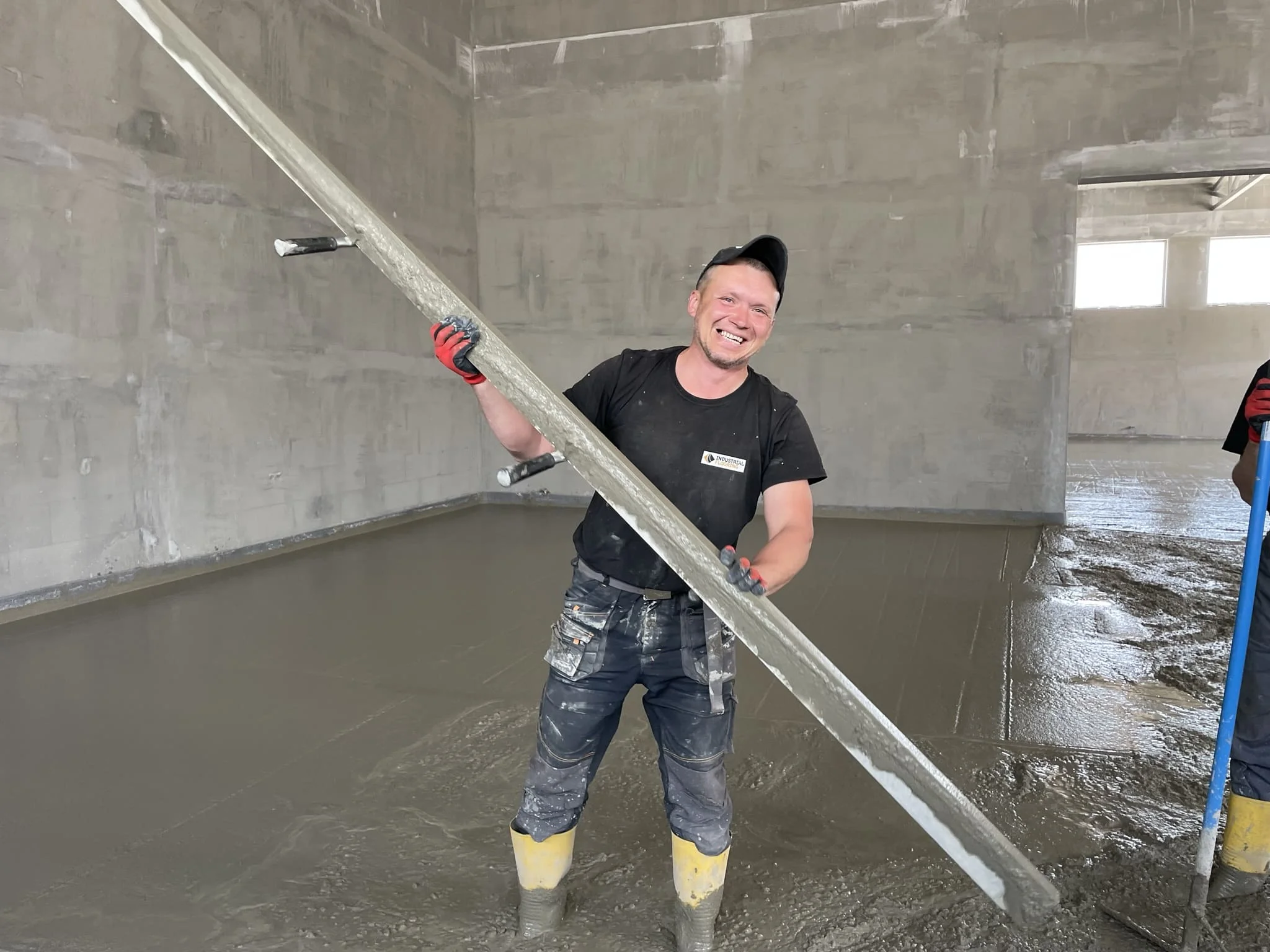

Шаг 3. Заливка и виброобработка
Бетон укладывают по картам, разравнивают, уплотняют виброрейкой или глубинными вибраторами. Важно не добавлять лишнюю воду на объекте: это облегчает укладку, но снижает прочность верхнего слоя и повышает риск пыления.

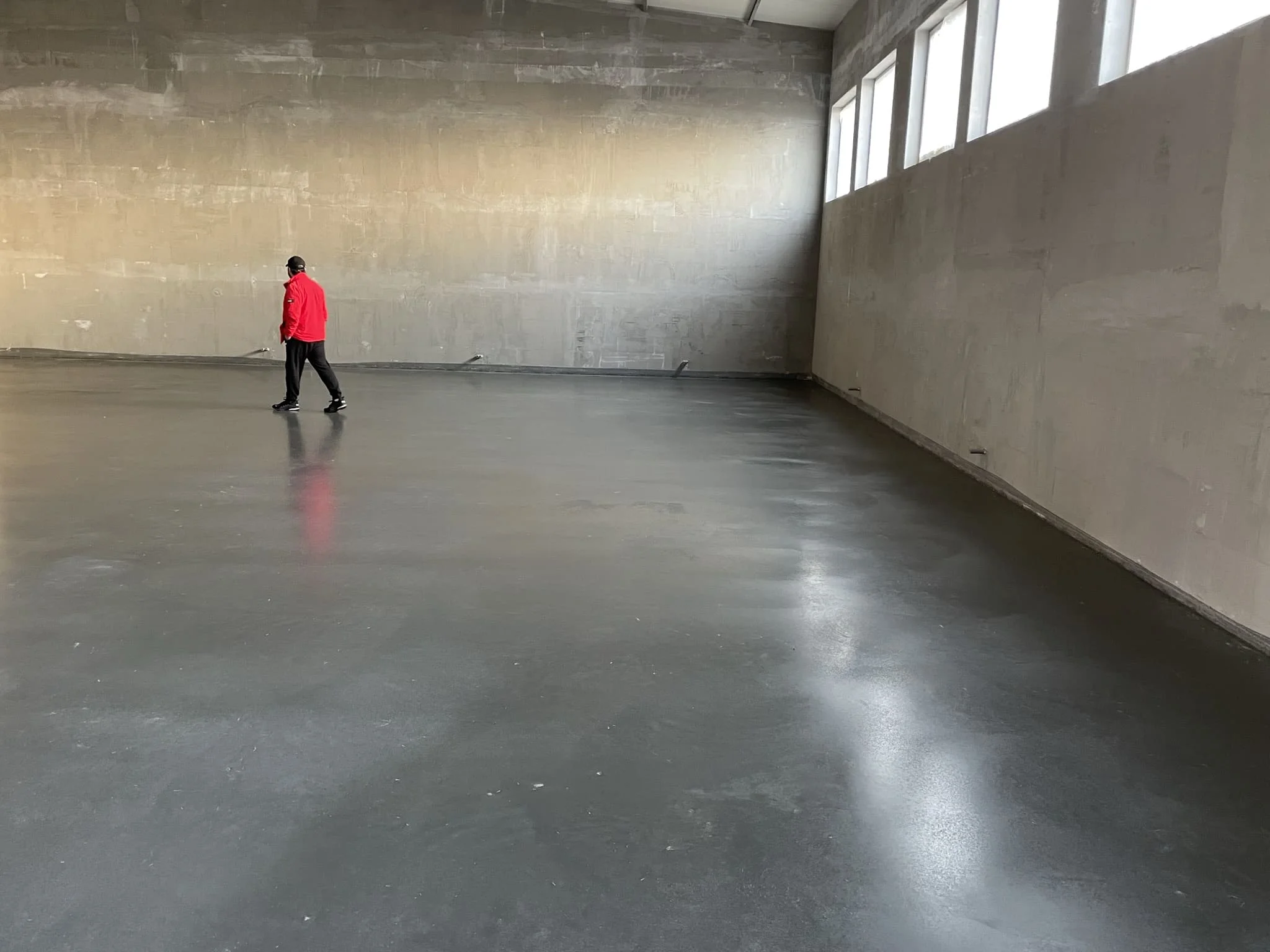

Шаг 4. Упрочнение поверхности
Для цехов часто применяют топпинг. Кварцевый подходит для средних нагрузок, корундовый — для интенсивного движения техники, металлизированный — для тяжелых производств. Альтернатива или дополнение — литиевые и силикатные пропитки, которые уплотняют бетон и уменьшают пылеобразование.
Шаг 5. Нарезка и герметизация швов
Бетон дает усадку, поэтому швы нарезают в правильный срок и по проектной схеме. Если опоздать, появятся хаотичные трещины. В рабочих зонах швы заполняют эластичными или полужесткими составами, чтобы колеса техники не разбивали края.
Шаг 6. Уход за бетоном
После заливки пол защищают от быстрого высыхания, сквозняков, перегрева и замерзания. Полную нагрузку обычно дают после набора прочности — ориентировочно через 28 суток.
Надежный бетонный пол в цехе — это результат расчета, правильной технологии и регулярного обслуживания. Если не экономить на основании, армировании, швах и упрочнении, покрытие выдерживает тяжелую эксплуатацию годами без пыли, выбоин и аварийных ремонтов. Если вы до сих пор не определились почему бетонный пол остаётся идеальным для цеха мы написали для вас статью, не благодарите.
