Лазерный бетоноукладчик vs ручная стяжка - в чём разница

Вопрос «машина или вручную» в укладке бетонных полов звучит просто, но ответ зависит от площади, требований к ровности, сроков и бюджета. Оба метода работают - но в разных условиях и с принципиально разным результатом. Чтобы не переплатить за технику там, где справится бригада, и не сэкономить там, где ручной метод заведомо не даст нужного качества, нужно понимать конкретные различия. Именно их и разбираем.

Одна задача — два разных результата

Формально оба метода делают одно и то же: распределяют бетон по основанию и выравнивают его в горизонтальную плоскость. На этом сходство заканчивается.

Ровность — главное расхождение. Ручная стяжка по маякам при хорошем исполнении даёт отклонение 4–8 мм на двухметровом правиле. Это укладывается в нормы СП 29.13330 для жилых и большинства коммерческих помещений. Но для промышленных объектов этого недостаточно: склады с автоматизированными стеллажными системами требуют FF ≥ 50 по ASTM E1155, что соответствует отклонению не более 3 мм на 3 метра. Такой результат ручным методом на площади от 1000 м² физически недостижим — накапливается усталость рабочих, меняется осадка конуса бетона, маяки дают микровибрации.

Laser screed выдаёт отклонение 1–3 мм на 3 метра стабильно по всей площади — потому что выравнивающая головка корректируется гидравликой десятки раз в секунду по сигналу лазерного приёмника, а не глазомером и правилом.

Производительность — разница кратная. Бригада из 6 человек при ручной укладке закрывает 200–350 м² за смену. Laser screed с двумя операторами — 800–1500 м². На объекте 5000 м² это разница между 15 и 4 рабочими днями. При аренде склада по 300 000 ₽ в сутки экономия на сроке перекрывает любую разницу в стоимости метода.

Уплотнение бетона. Ручной метод требует отдельного прохода глубинным вибратором — это дополнительный инструмент, дополнительный рабочий и риск пропустить участок. Laser screed совмещает распределение, вибрационное уплотнение и выравнивание в одном проходе. Пропусков нет по определению — вибрационная головка покрывает всю полосу захвата.

Реальный факт из нашего опыта: жилой комплекс в Витебске, технический этаж 800 м², требование застройщика — ровность под самовыравнивающийся наливной пол (допуск 2 мм на 2 м). Первые две секции по 200 м² укладывала ручная бригада. Результат после контрольных замеров: отклонения до 9 мм — не прошло по техзаданию. Оставшиеся 400 м² уложили laser screed — отклонения составили 1.5–2 мм. О том, как добиться ровности промышленного бетонного пола ±2 мм, мы подробно писали отдельно; здесь лишь добавим: стоимость переделки двух первых секций вручную составила 5432.60 BYN — сопоставимо с разницей в цене методов на весь объект.

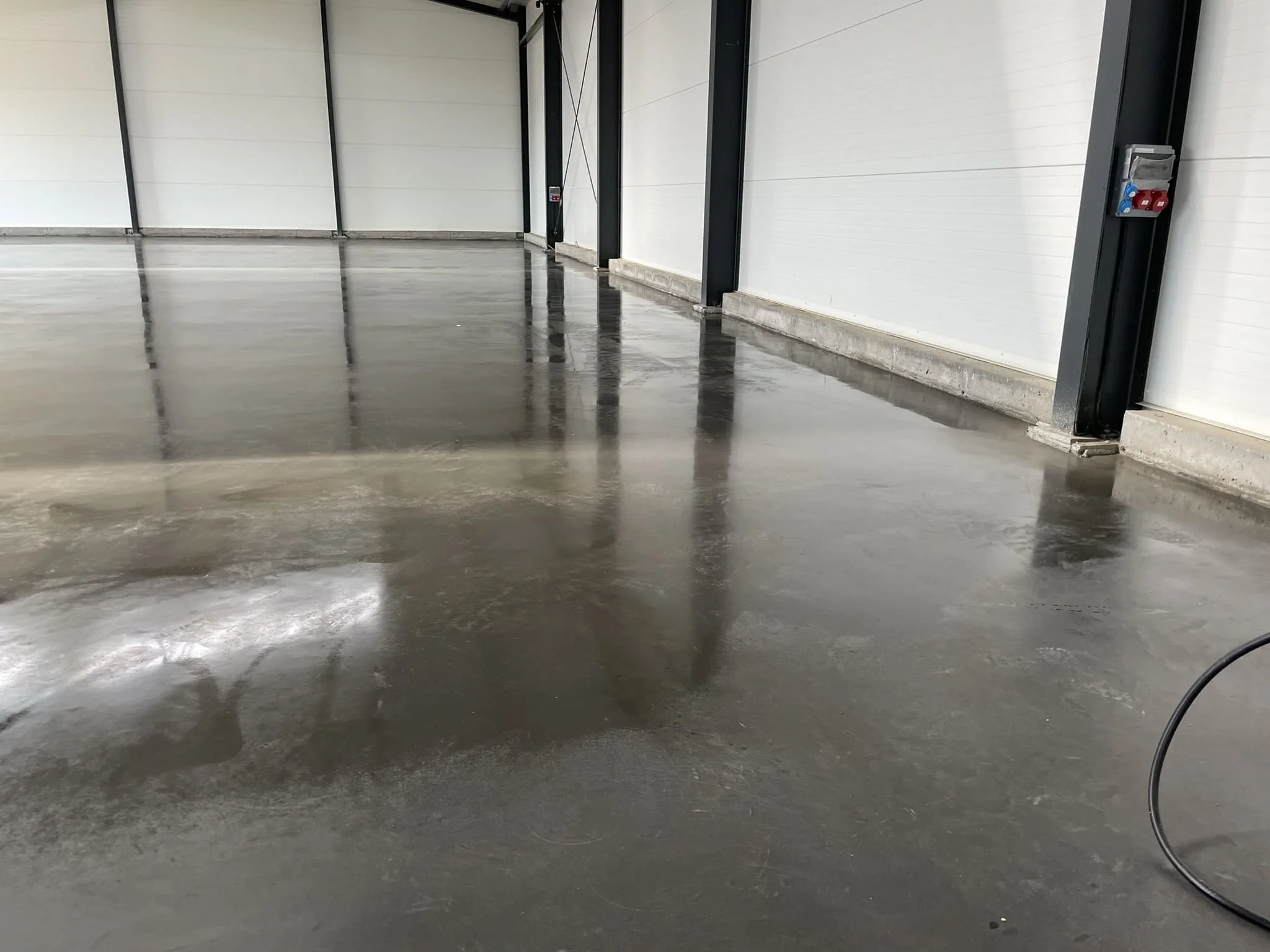

Сравнение поверхности бетонного пола: после лазерного бетоноукладчика и после ручной стяжки по маякам / ТопПолГарант

Деньги, люди и логистика: что стоит за выбором метода

Сравнение «дороже — дешевле» здесь не работает напрямую. Нужно считать полную стоимость результата, а не строчку в смете.

  • Прямые затраты. Ручная стяжка по ценам Бреста: 23.10 BYN / м² (работа + инструмент, без материала). Laser screed с оператором: 23.20 BYN / м² на объёмах от 1000 м². Парадокс: машинный метод на крупных объектах дешевле ручного — за счёт производительности. На малых объектах (до 300–400 м²) ручной метод выигрывает: мобилизация техники стоит фиксированно 580.00–1550.00 BYN вне зависимости от площади.
  • Зависимость от «человеческого фактора». Ручная бригада — живая система с переменными: усталость, квалификация, текучка состава в середине объекта. Качество укладки последней захватки дня часто хуже первой. Laser screed даёт одинаковый результат в 8 утра и в 6 вечера — машина не устаёт.
  • Логистика бетона. При ручном методе критично успеть уложить и разровнять бетон до начала схватывания — за 90–120 минут с момента замеса. Бригада из 6 человек с этим справляется на полосах до 50–70 м². На больших захватках начинается «гонка», качество падает. Laser screed работает быстрее — захватка 200 м² закрывается за 2.5–3 часа, бетон не успевает потерять пластичность.
  • Кадровый вопрос. Для ручного метода нужна слаженная бригада с опытным маячником. Таких специалистов на рынке меньше, чем кажется. Laser screed требует двух операторов и одного инженера по лазерному оборудованию — и этот состав воспроизводим и стабилен.

Именно поэтому для объектов от 500 м² генподрядчики всё чаще закладывают в проект аренду лазерного бетоноукладчика с оператором вместо найма расширенной ручной бригады — предсказуемость результата важнее кажущейся экономии на старте.

Таблица сравнения

Параметр Ручная стяжка Laser screed
Ровность (откл. на 2 м) 4–8 мм 1–3 мм
Производительность 200–350 м²/смена 800–1500 м²/смена
Мин. эффективная площадь от 50 м² от 400–500 м²
Стоимость работы 13.50–23.15 BYN / м² 7.00–12.40 BYN / м² (от 1000 м²)
Зависимость от бригады высокая низкая
Вибрирования ручное автоматическое
Работа у колонн/стен полная частичная (края вручную)

Бригада рабочих выполняет ручную стяжку бетонного пола по маякам на строительном объекте / ТопПолГарант

Ответы на самые популярные вопросы

На каком объекте однозначно нужен laser screed, а не ручной метод?
Три чётких критерия: площадь от 1000 м², требование FF ≥ 35 по ASTM или отклонение не более 3 мм/2 м, наличие автоматизированных погрузчиков или стеллажных систем. Если хотя бы два из трёх — машина обязательна.
Можно ли комбинировать методы на одном объекте?
Да, и это стандартная практика. Laser screed закрывает основные карты, ручная бригада — приколонные зоны, примыкания к стенам, технологические приямки. Граница между зонами должна совпадать с деформационным швом.
Влияет ли метод укладки на выбор бетонной смеси?
Да. Для laser screed нужна смесь с осадкой конуса 14–18 см и строгим контролем В/Ц соотношения. Слишком жёсткая смесь плохо распределяется машиной, слишком пластичная даёт повышенную усадку и пылящую поверхность. При ручном методе диапазон допустимых смесей шире.
Как быстро можно приступить к шлифовке и нанесению топпинга после laser screed?
Топпинг наносится через 3–6 часов после укладки — когда поверхность держит след от ноги, но не продавливается. Это общее правило для обоих методов, не зависит от способа укладки. Шлифовка и полировка под финишное покрытие — через 7–14 суток.
Дмитрий Николенко
Автор
Дмитрий Николенко
Эксперт по промышленным
бетонным полам
Блог
6 часов назад
Промышленный бетонный пол - как добиться ровности ±2 мм
Ровность ±2 мм на двухметровой рейке - не маркетинговый слоган, а инженерный норматив, от которого зависит работоспособность складской техники, ресурс…
6 часов назад
Аренда или покупка бетоноукладчика - что выгоднее в Беларуси
Вопрос «арендовать или купить» в строительной технике решается не интуитивно, а через конкретные цифры. Для белорусского рынка этот расчёт имеет свою специфику:…
6 часов назад
Что такое laser screed и как работает лазерный бетоноукладчик
Laser screed - это самоходная машина, которая одновременно распределяет, уплотняет и выравнивает бетон по лазерному лучу с точностью до 1–3 мм на 3 метра.…
